«В настоящее время работа на площадке ТЭС Полярная организована в круглосуточном режиме, — сообщил заместитель Генерального директора Корпорации С. Шиндялов, — принимаются все необходимые меры для своевременного ввода в эксплуатацию первого пускового комплекса станции, который планируется сдать в конце 2013 года».
На данном этапе работ в строительстве ТЭС Полярная задействовано более 300 человек и около 80 единиц строительной техники.

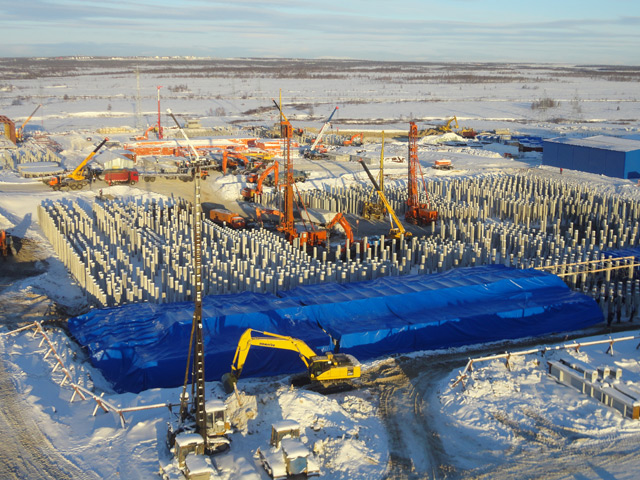

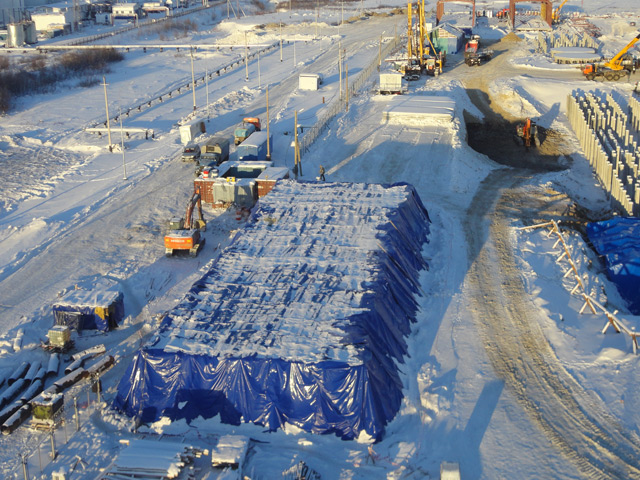

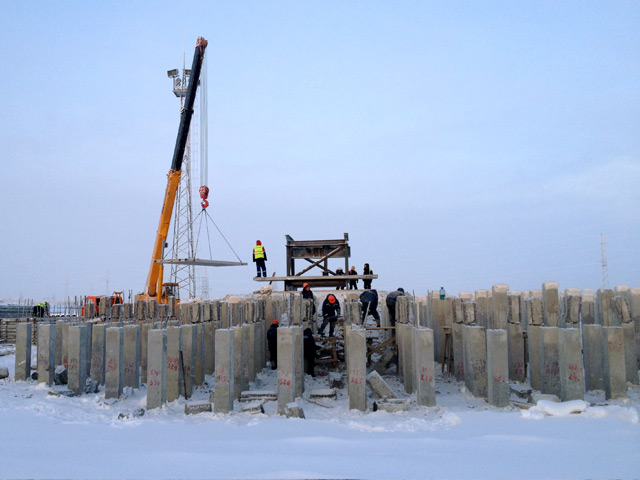

Фактически полностью завершены работы по подготовке фундамента главного корпуса– установлено более 80 % свай. Также, полным ходом ведутся работы по строительству административно-бытового корпуса, складов и вспомогательных сооружений.

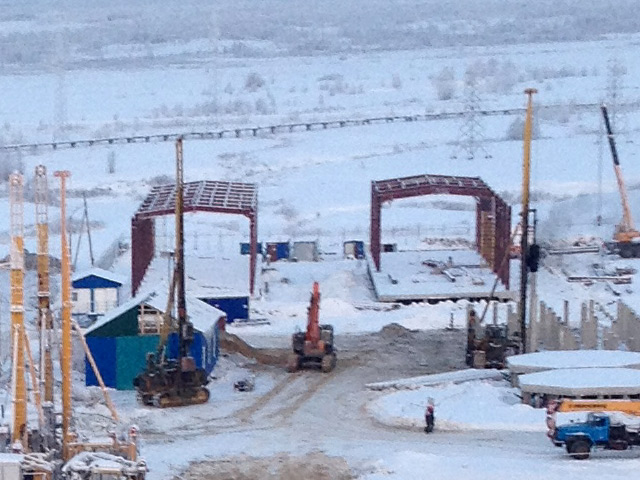

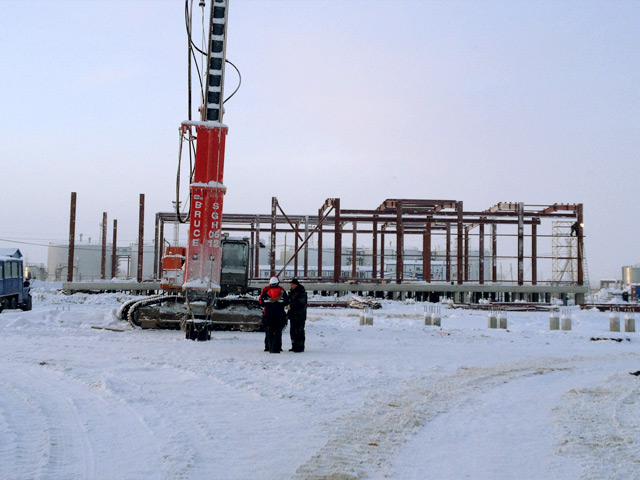

Одновременно, специалистами строительной компании выполнено порядка 70% работ по монтажу металлоконструкций складов.
В полном объеме завершены работы по выемке грунта на площадке строительства насосной станции противопожарного и хозяйственно-питьевого водоснабжения.
Следует заметить, что выполнение строительно-монтажных работ в северных зонах, отличающихся особо низкими температурами, имеет свои особенности.
Так, например, из-за смешанных вечно-мерзлых грунтов на территории строительства станции, часто приходится использовать разные технологии погружения свай, что требует привлечения дополнительных единиц спецтехники, трудовых ресурсов.
Кроме того, при строительстве и эксплуатации объектов в условиях вечной мерзлоты крайне важно сохранять природные температурно-физические свойства грунтов. В этих целях при строительстве электростанции специалистами предусмотрены специальные мероприятия, исключающие воздействие тепловых потоков от оборудования на грунтовое основание фундаментов.
Несмотря на перечисленные сложности, строительство ведется в соответствии с утвержденным графиком.
Корпорация Развития намерена завершить строительство ТЭС «Полярная» в IV квартале 2014 года.
